fredag 27. mai 2011

Bunnledninger

På onsdag startet rørleggeren med bunnledningene, og i går var han ferdig. Nå begynner vi virkelig å få litt følelse for hvor de forskjellige rommene kommer, og hvilke størrelser de får. Nå er det meste klart før siste støp, og det er bare noen avklaringer som gjenstår før isolering, armering og støping av gulvet. Det skal ikke stikkes under en stol at værmeldingen følges nøye på yr.no! Hadde vært stas å være ferdig med markplaten til bryllupet 11.juni. I dag er det faktisk bare 2 uker igjen til grilling på gården!

Her kommer hovedvannledningen opp på det tekniske rommet. Rørene til venstre er til toalettet i 1 etg., og det bakerste røret er avløpet til vasken på kjøkkenet. De blå rørene er vannfordelingsrør til badene.

Til venstre i bildet kommer badene i 1 etg. og 2 etg. Nå skal det isoleres rundt rørene i 3 lag, og legges armering på toppen av dette.


mandag 23. mai 2011

Innfylling ringmur

Selv om det har blitt noen dager siden siste oppdattering, har det skjedd ting på byggeplassen. Både entreprenør og betongarbeidere har hatt travle dager. Nå er ringmuren fylt inn, drenering og isolering rundt muren lagt ned, og det er klart for rørleggeren som onsdag kommer for å begynne å legge bunnledningene. Entreprenøren har stukket inn rør for vann og avløp under muren, og det eneste som gjenstår utenfor muren er nå en grøft til den offentlige vannledningen og en grøft til der minirenseanlegget skal graves ned. På et senere tidspunkt skal grøft for strøm graves. Det som gjenstår før siste betongstøp (selve markplaten) er å legge bunnledningene, 3 lag med isolering, å legge armeringsnettene på plass og å legge varmekablene som skal være på badet og gangen i 1 etasje. Er vel lov å håpe på godt vær og støping i slutten av neste uke kanskje?
Ringmuren er innfylt, og drenering og isolering lagt ned. Entreprenøren har planert rundt huset. Vannet skal komme inn ved pinnen til høyre i bildet, mens avløpet skal gå ut på kortsiden ved nærmeste hjørne.

Vi hadde i følge husleverandøren ikke behov for radonsperre, men det er laget to rør som skal fungere som radonbrønner. Disse skal føres opp gjennom konstruksjonen, og ledes ut over tak.

Nå har vi fått litt mer følelse av hvordan det vil se ut rundt huset, og ikke minst hvilken utsikt vi får. Her sett fra det som blir stua. Mot åkeren vil det her bli adskilt med et gjerde.

Med litt godvilje fra entreprenøren fikk vi gravd ned fundamentet til flaggstangen igjen. Janne-Kari har som mål å få flaggstanga opp til bryllupet 11.juni, og har startet arbeidet med å få pusset den opp. Selve flaggstanga er pusset og malt.

Og nå gjenstår det kun et strøk på fundamentet også. (Pluss en dugnad med 6-7 sterke typer som med litt muskelkraft kan få på plass flaggstanga).

tirsdag 17. mai 2011

Nasjonaldagen

Nasjonaldagen har i år blitt feriet med bløtkake på gården. Vi hadde et lite håp om å kunne feire på en ferdig markplate, men fullt så fort har det ikke gått. Nå er imidlertid byggearbeidet i full gang igjen. Entreprenøren fyller nå inn ringmuren med fyllmasse og komprimerer. I tillegg drenerer de for tak- og regnvann.
Janne-Kari har malt flaggstanga, men fundamentet er foreløpig ikke klar for montering, så vi får klare oss med balkongvarianten.

Dreneringen rundt ringmuren. Ett rør for takvann, og ett for tilsigsvann.

Gravemaskinen inne i ringmuren, og rampen for å kjøre inn og ut av ringmuren i bakgrunnen.

Her skal Janne-Kari få sin kjøkkenhage neste år, men i år er det korn som dyrkes her også.

søndag 8. mai 2011

Ringmuren ferdig

Ringmuren er nå støpt ferdig. Nå skal det fylles inn i denne, og ikke minst graves for vann og avløp.
Fundamentene til utbygget over inngangen er ferdigstøpt.

Her ser vi litt av hvordan det nye tunet blir.

Mens noen bygger går våronna sin vante gang på gården.

Banketten og ringmuren. I dette hjørnet skal vann og avløp inn.

tirsdag 3. mai 2011

Ringmur

Bankettene ble støpt i går, og i dag ble ringmurselementene montert. Hvis alt går etter planen, skal disse fylles med betong i morgen. Når disse er herdet er ringmuren ferdig. Da er det klart for å grave grøfter for vann og kloakk. Samtidig skal ringmuren fylles halvveis opp med fyllmasse. Når dette er gjort, så blir bunnledningene montert, før det legges isolering og armering. Til slutt skal selve platen støpes. Vi er med andre ord godt på vei med markplaten, men det gjenstår likevel en del arbeid før siste støp kan gjøres.

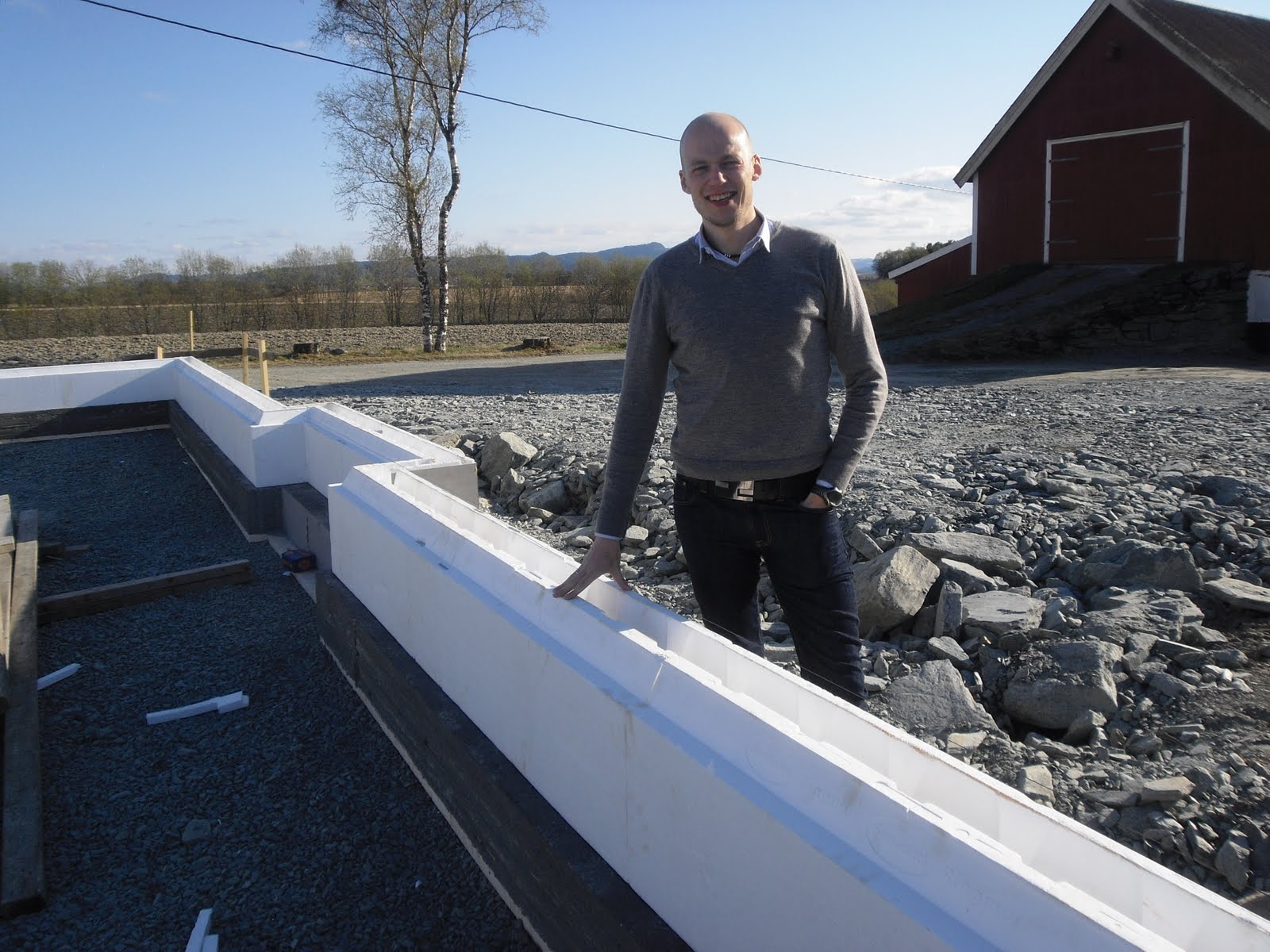

Den selvutnevnte byggelederen inspiserer byggegropen.

Vi har hatt været med oss i starten på grunnarbeidet.

Ringmurselementer av type Sundolitt
